Obnova župnišča

Zloženka o obnovi župnišča

Kronološki pregled poteka obnove

marec 2008

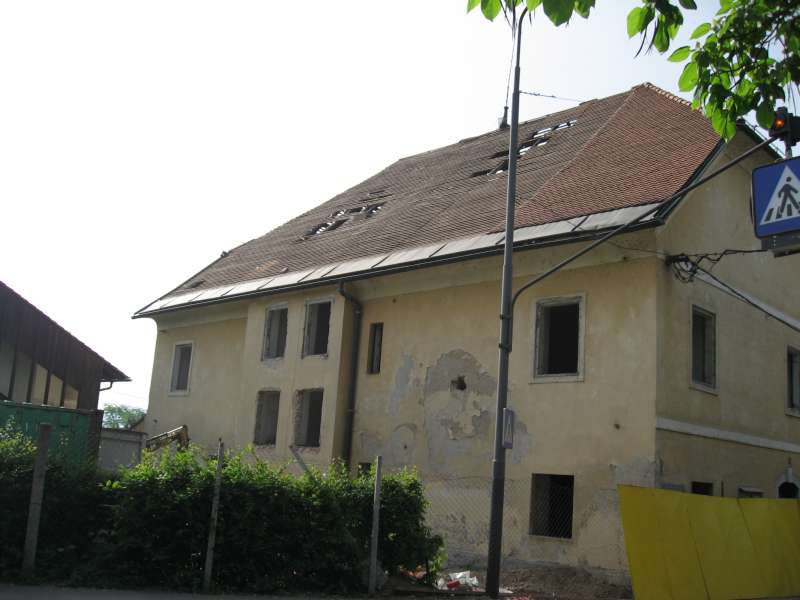

Konec februarja je bilo izdano gradbeno dovoljenje za obnovo župnišča. V začetku meseca marca je bil končan projekt za izvedbo, sredi meseca pa je bila razposlana razpisna dokumentacija morebitnim izvajalcem. V zadnjem tednu meseca marca smo se sestali z izvajalci, ki so se odzvali na razpis. Ob tej priložnosti so imeli tudi možnost za vpogled v projektno dokumentacijo. V začetku aprila pričakujemo ponudbe izvajalcev. Potem ko jih bomo prejeli, jih bomo skrbno preučili in izbrali najprimernejšega izvajalca. Hkrati potekajo tudi priprave na selitev v kaplanijo, kjer je treba marsikaj preurediti za funkcionalno bivanje. Ob tej priložnosti se zahvaljujem vsem, ki zvesto pomagate, kadar je potrebno, obenem pa se priporočam za sodelovanje tudi v prihodnje. V mesecu aprilu bo treba dokončno izprazniti staro župnišče in se preseliti v kaplanijo. Pri tem zahtevnem delu računam na vašo pomoč in se zahvaljujem vsem, ki z molitvijo, dobrimi deli in gmotnimi sredstvi podpirate naš skupni projekt. Bog povrni!


12. maj - 1.junij 2008


Drugi ponedeljek v mesecu maju, to je 12. 5. 2008, zjutraj se je s postavitvijo zaščitne ograde začela obnova našega župnišča. Kot je bilo že objavljeno, je dela prenove po temeljitem izboru dobilo in prevzelo podjetje RIMA, d.o.o., iz Vevč, nadzor nad deli pa bo izvajal nadzornik g. Franc Pezdirc, ki ga je izbral investitor. Prve dni na zunaj ni bilo videti kake naglice, vendar so se v gradbenem “zakulisju” že reševale prve težave. Te so se pokazale že ob pripravah na začetek del. Cel kup električnih instalacij, ki so napajale dobršen del bližnje okolice in so “krasile” dosedanji objekt, je bilo treba ob ohranjeni funkciji prestaviti. Tako je bilo treba prestaviti drog javne razsvetljave, ki se je že leta naslanjal na žleb, električni napajalni kabel, ki je kar s fasade napajal še nekaj sosednjih objektov, pa je bilo treba prestaviti v vkopan vod. Na srečo so bili pristojni uvidevni in so omogočili nebirokratsko in hitro reševanje nastalih težav, za kar jim gre tudi iskrena zahvala. Po začetnih težavah so se gradbeni delavci podjetja RIMA lotili podiranja lesenega nadstreška ob vhodu, demontaže oken, notranjih vrat, talnih oblog in ometa ter instalacij. Štirinajst dni po uradnem začetku prenove oziroma v začetku tretjega tedna prenove je hiša izgubila strešnike. Prikazala se je mojstrovina nekdanjih tesarjev: velikansko ostrešje, sestavljeno in povezano brez žebljev, samo na utor/pero ter lesene zatiče. To bo na novem objektu nadomestila jeklena konstrukcija. V prihodnjih dneh bomo lahko spremljali rušenje ostrešja in nadaljnje gradbene aktivnosti pazljivega rušenja, ki bodo pripravile podlago za ponovno gradnjo župnijskega doma. O nadaljnjih aktivnostih vas bomo seveda sproti obveščali.


1. junij - 20. julij 2008

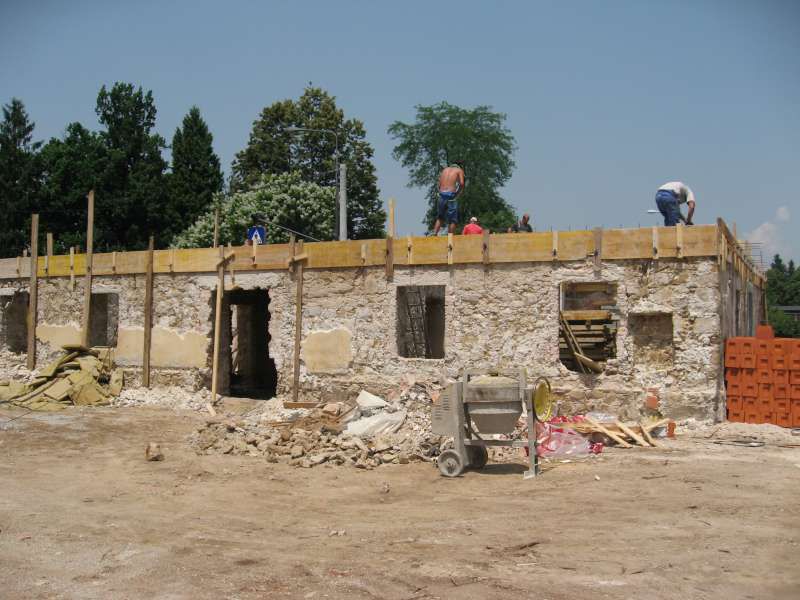

Kot smo nazadnje lahko prebrali, je na začetku 3. tedna obnove hiša izgubila strešnike. Zato so na začetku 4. tedna, ki se je začel z 2. junijem, na ostanku strehe samevale le še mogočne lege in tramovi, ki so kos za kosom zapuščali svoja mesta. Konec 4. tedna je bila podstreha očiščena do plošče, okoli hiše pa so se že začeli nabirati prvi kupi materiala, ki so čakali na odvoz na deponijo. Da pa vse le ne bi šlo v nič, je bilo nekaj še uporabnega materiala, kot so bakrene obrobe in les ostrešja, prodanega, iztržek pa namenjen financiranju gradnje; vsak evro namreč šteje. Peti teden se je začelo rušenje nadstropja. To je bilo eno bolj umazanih del pri podiranju. Bager se je zajedel v zidove nadstropja in, hočeš nočeš, pošteno zaprašil okolico. Zato je bilo potrebnega kar nekaj dela, da se je očistila okolica garaže in kapele, svoje pa je med pospravljanjem naredil še dež. Količina odpadnega materiala, ki se je z rušenjem nabral okoli hiše, je presenetila marsikaterega mimoidočega. Hiša je bila z vseh treh strani, razen seveda z Zadobrovške ceste, zasuta do višine oken. Po grobi oceni se je materiala nabralo za okoli 200-250 kubičnih metrov. Odvoz je trajal nekje do konca 6. tedna. Tedaj je bilo tudi mogoče videti, v kakšnem stanju je osnova, na katero se bo v nadaljevanju zidalo. Izkazalo se je, da je kljub starosti v kar solidnem stanju. Čeprav smo se malce bali za oboke, ki naj bi ostali ohranjeni v bodoči veži in kuhinji, niso kazali kakšnih poškodb od rušenja. Z odstranitvijo ometa se je pokazala še ena mojstrovina nekdanjih zidarjev: s takratnimi materiali in sredstvi jim je uspelo ustvariti konstrukcijo, ki je kljubovala zobu časa več kot dvesto let in bila kos tudi rušitvi nad seboj. V tednu, ko so šolarji v sosednji osnovni šoli končevali pouk, se je na našem novem župnijskem domu izvedla priprava za prvo ploščo. Treba je bilo narediti nekakšne temelje oz. venec na obodne zidove pritličja, na katere se je v nadaljevanju naredila prva plošča. Ker se je bližal tudi čas oratorija in s tem množica otrok, ki je za teden dni zasedla neposredno bližino gradbišča, so delavci mimogrede postavili še zaščitno ogrado in s tem omogočili varen dostop do dvorane, kapele in vrta. Opaženje za prvo ploščo je potekalo v 8. tednu obnove oz. v prvem tednu julija. Na nedeljo 6. julija je pripravljeni opaž razkazoval na sebi naloženo armaturo in množico plastičnih cevi, namenjenih električni instalaciji. Vse je bilo pripravljeno za ulivanje prve plošče, kar je sledilo naslednji dan. Z začetkom novega delovnega tedna, že devetega tedna obnove, so se stvari začele odvijati prav hitro. V dopoldanskem času so začeli ulivati ploščo in v popoldanskem soncu, ki se je prevesilo v večerno nevihto, se je plošča že sušila. Na presenečenje pisca kronike, ki poskuša faze gradnje ujeti tudi s fotoaparatom, so naslednji dan že začeli zidavo 1. nadstropja. Zidava je potekala tako hitro, da so v tem tednu pripravili tudi že opaže za stebre, ki so se zabetonirali na klasičen način. Hkrati je hiša zrasla že toliko, da je bilo treba postaviti žerjav. To se je zgodilo 10. julija. Zidava 1. nadstropja se je nadaljevala tudi v 10. tednu. Proti koncu desetega tedna se je že začel pripravljati opaž za betoniranje druge plošče. Hkrati z ulivanjem prve plošče in zidavo 1. nadstropja je potekala tudi sanacija temeljev. Ti so bili odkopani prav do dna, obbetonirani in hidroizolirani, v jamo ob temelje pa je bil položen valjanec, namenjen ozemljitvi. V naslednjem tednu, predzadnjem tednu julija oz. 11. tednu gradnje, pričakujemo dokončanje opažev za ploščo 2. nadstropja in verjetno tudi že njeno ulivanje.


11. avgust - 21. september 2008

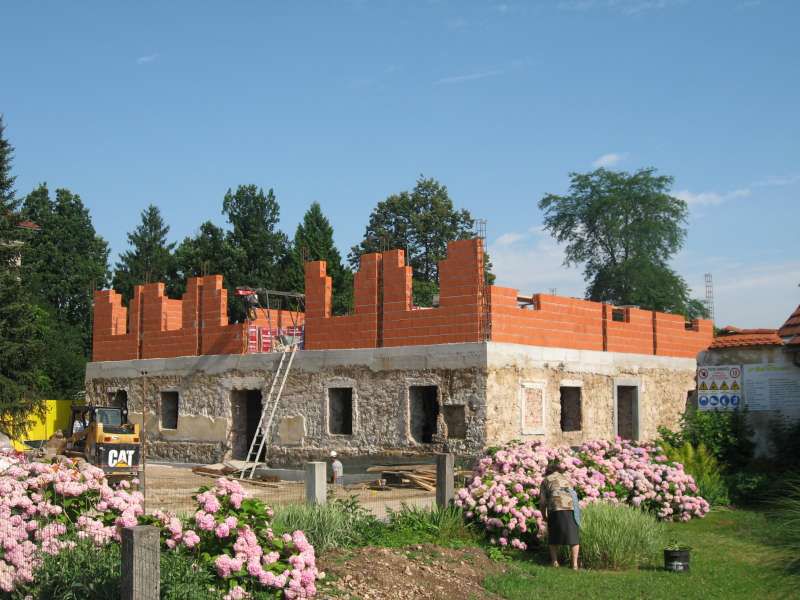

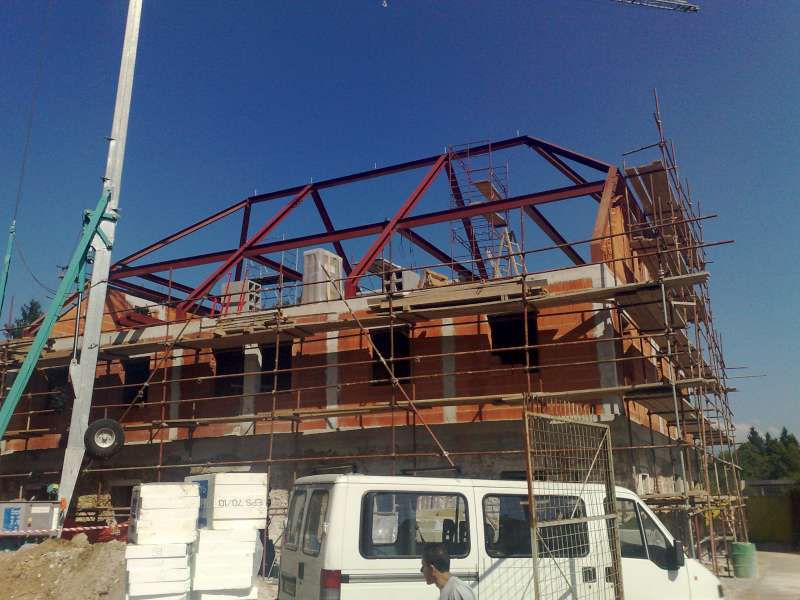

V tednu pred velikim šmarnom so stekle priprave za izdelavo jeklenega ostrešja, ki bo nosilo mogočno streho novega župnijskega doma. Prve kose ostrešja so pripeljali na gradbišče sredi tretjega tedna avgusta in v soboto 24. avgusta so se že kazali obrisi bodoče strehe. Cel naslednji teden se je nadaljevalo delo na jekleni konstrukciji, ki jo je bilo treba zvijačiti in zvariti ter na koncu zaščititi proti rji na številnih spojih. V začetku septembra je bil na vrsti leseni del ostrešja. Streha je spreminjala podobo iz dneva v dan. Na prvi šolski dan, ki se je začel v ponedeljek 1.septembra, je streha kazala le jekleno lupino. Naslednji dan so tesarji na jekleno osnovo pritrdili tramove, 3. septembra pa so na tramove že pritrjevali deske in zaščitno paropropustno folijo. 4. septembra je bila streha dokončno pokrita s folijo in na njo pribite osnovne letve. Delavci niso hiteli zaman, saj se je izpolnila vremenska napoved in petkovo jutro 5. septembra je prineslo nevihto z dežjem. Streha, čeprav še brez opeke, je doživela prvi deževni krst. Padlo je 5 litrov dežja na kvadratni meter. Naslednji teden je bil spet v znamenju lepega vremena, čeprav brez ploh ni šlo, streha pa je v 2. tednu septembra dobila še letve; od kapi do slemena jih je 65 vrst. 11. septembra so letvali še zadnje kvadratne metre čopa na zahodni strani strehe in pripravljali prve izreze za strešna okna, tako da smo 14. septembra že lahko občudovali prva vgrajena strešna okna. 16. septembra so na strehi začeli pripravljalna dela za pokrivanje strehe. Na streho so začeli nositi in nameščati kupčke opek, da bi potem delo krovcem šlo hitreje od rok. Pripravili in namestili so tudi obrobe in žlebove. Kritino so začeli polagati 18. septembra in do večera je bila pokrita že polovica južne strehe, naslednji dan pa že cela južna stran. Na južni strehi je približno 7000 strešnikov. V predzadnjem tednu septembra pričakujemo še pokritje severnega dela strehe. Tudi dela v notranjosti tečejo s polno paro naprej. Izvedeno je bilo injektiranje cementne malte v poprej izvrtane luknje v spodnijih delih zunanjih zidov ter v nekatere kritične vogalne dele pritličja. S tem se je povečala statična trdnost in potresna varnost objekta. Pri porabi cementne malte se je izkazalo, da je bila nekdanja gradnja bistveno boljša, kot smo pričakovali, saj je bila poraba manjša od pričakovane. V nadaljevanju se je pripravilo tudi vse potrebno za izdelavo hidrofobne bariere v pritličju. Gre za izdelavo zajezitve kapilarne vlage v pritličnih zidovih. Ta se izvaja s posebnim postopkom vbrizga posebne snovi v spodnji del zidov. Tekočina se vbrizga v na gosto zvrtane luknje v spodnji del zidov. Snov oz . tekočina napoji material, s čimer se napravi meja, prek katere se vlaga ne širi več navzgor. Na objektu so se pojavili tudi že izvajalci instalacij. Elektroinstalaterji so stene že začeli polniti z razvodnimi cevmi, po katerih se bodo vlekli električni kabli, na delo pa se pripravljajo tudi že izvajalci strojnih instalacij oz. ogrevanja in vodovoda. O tem pa kaj več naslednji mesec.


22. september - 26. oktober 2008

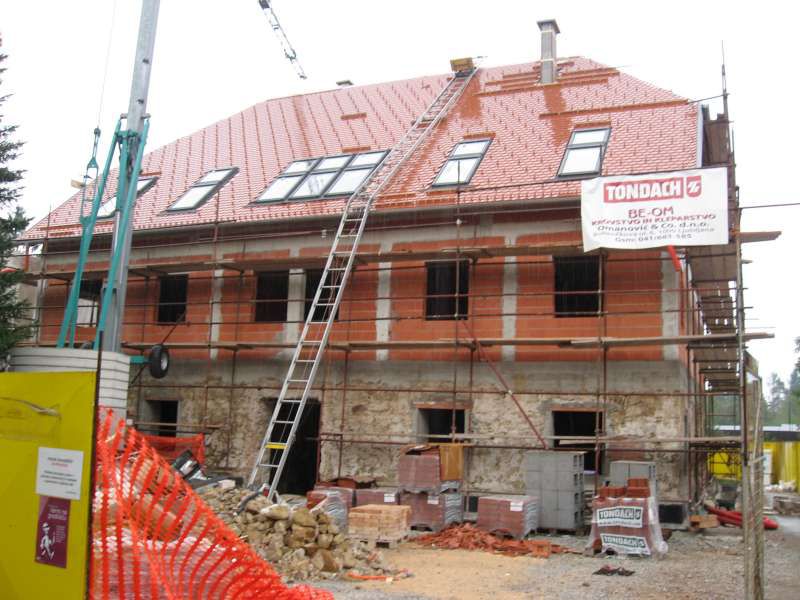

Na zunaj ta mesec objekt ni več bistveno spreminjal videza, vsaj če smo ga pogledali s cerkvene strani. No, pokriti je bilo treba še severni del strehe ter namestiti slemenjake. Lahko rečemo, da je bila s tem hiša končno pod streho in 3. gradbena faza končana. Datum zaključka teh del je bil 4. oktober, v 21. tednu gradnje. Znotraj so mojstri že hiteli v t. i. 4. fazo gradbenih del. Pritličje se je z grobim obrizgom pripravilo na omete, tla so dobila osnovni, podložni beton, nadstropje je dobilo predelne stene, omete, glavne razvode ogrevanja, hlajenja in vodovoda, mansarda je proti strehi dobila izolacijo in dodatne podeste, ki bodo precej povečali uporabno površino velike prostornine strehe. V tem času je svoje novo mesto dobil tudi stari vhodni portal s častitljivo letnico 1781. Ta je kar mnogo let kljuboval na fasadi ob Zadobrovški cesti, čeprav že dolgo ni rabil svojemu namenu. Prvotni namen arhitektov novega župnijskega doma je bil sicer ohranitev portala na dosedanjem mestu, sicer v enaki funkciji kot doslej, vendar se je gradbeni odbor odločil za prestavitev na vzhodno fasado, na mesto dosedanjega glavnega vhoda. Razloga za to sta bila najmanj dva. Eden je čisto praktične narave: zaradi bližine ceste je bil portal izpostavljen nesnagi (še posebej ob dežju in snegu), čemur bo gotovo bolje kljubovalo okno, ki ne seže do tal. Po drugi strani pa je iz najstarejših ohranjenih fotografij razvidno, da tam portala sprva ni bilo, pač pa je bilo namesto njega okno. Omenjeni portal je v tistem času, kolikor je bilo mogoče razbrati s fotografij, držal vrata na južni fasadi proti cerkvi. Ker so na tem mestu po novem predvidena glavna vhodna vrata, širša, kot je stari portal, je bilo odločeno, da se ta zato namesti na mesto dosedanjih glavnih vhodnih vrat na vzhodni fasadi. Vrata in z njimi stari portal ne bodo samevali, saj je predvideno, da se v prihodnosti med župniščem in kapelo uredi prostor, ki bi bil namenjen zbiranju in druženju faranov. Vsak pogled in sprehod skozi ta vrata bo morda za trenutek posameznika spomnil na stare čase in naše prednike.


24. november -21. december 2008

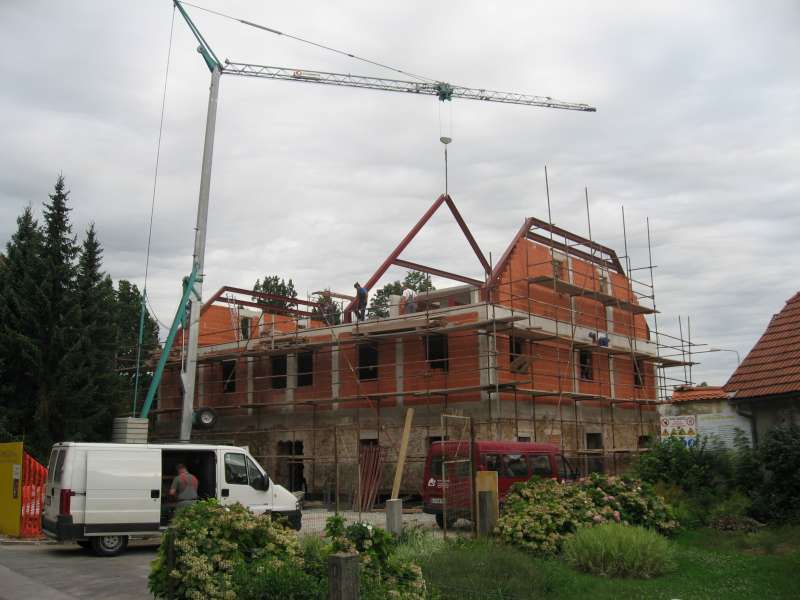

To so tedni gradnje, ki so že padli v adventni čas, čas pričakovanja. Tudi mi pričakujemo iz dneva v dan, iz tedna v teden, iz meseca v mesec nove mejnike pri gradnji župnijskega doma. V tem mesecu so se v objektu končno zaključila gradbena dela, povezana z betoniranjem, med drugim sta sedaj tudi pritličje in mansarda dobila estrih, kar hkrati pomeni, da so položeni vsi instalacijski vodi (ogrevanje, hlajenje, vodovod, kanalizacija, elektrika). Mimogrede smo na pobudo gospoda župnika in vsesplošno odobravanje vseh sodelujočih pri projektu izvedli v mansardi še malenkosten popravek osnovnega projekta, dodali še eno traverzo in dobili podest, ki nam je prinesel še nekaj dodatnega prostora. Prav neverjetno je, koliko prostora smo v končni fazi pridobili z izkoriščenim bivšim podstrešjem. V objektu je tudi že nameščen plinski kotel, ki v prihodnjih dneh čaka na izdelavo plinskega priključka. V zadnjem tednu pred 4. adventno nedeljo so gradbeniki zaprli še zadnjo veliko »luknjo« – severno stekleno stopniščno fasado. Hkrati so naredili zasilna vhodna vrata, da bo objekt mogoče začeti ogrevati. S tem bo omogočeno sušenje in nadaljevanje gradbeno-obrtniških del tudi v zimi, ki nam je doslej kar prizanašala. Naj omenimo še zanimivost, ki vam verjetno tudi ni ušla: streha je 24. novembra tudi že prestala snežni krst. Dela se bodo zaradi božično-novoletnih praznikov nadaljevala šele po svetih Treh kraljih. Takrat pričakujemo začetek finejših del, pripravo na fino obdelavo zidov, podov …; pustimo se presenetiti. Ob vsem tem še enkrat hvala za velikodušno podpiranje gradnje, posebno v minulih prazničnih dneh, ko smo vas mogoče kar preveč zasipavali z raznimi možnostmi za kupovanje izdelkov pridnih rok naših mlajših in starejših župljanov. Upamo, da so vam bili naši izdelki všeč, vaši prispevki pa kot ”kamen na kamen” palačo ”gradijo” skupen župnijski dom, na katerega bomo gotovo ponosni.


22. december 2008-25. januar 2009

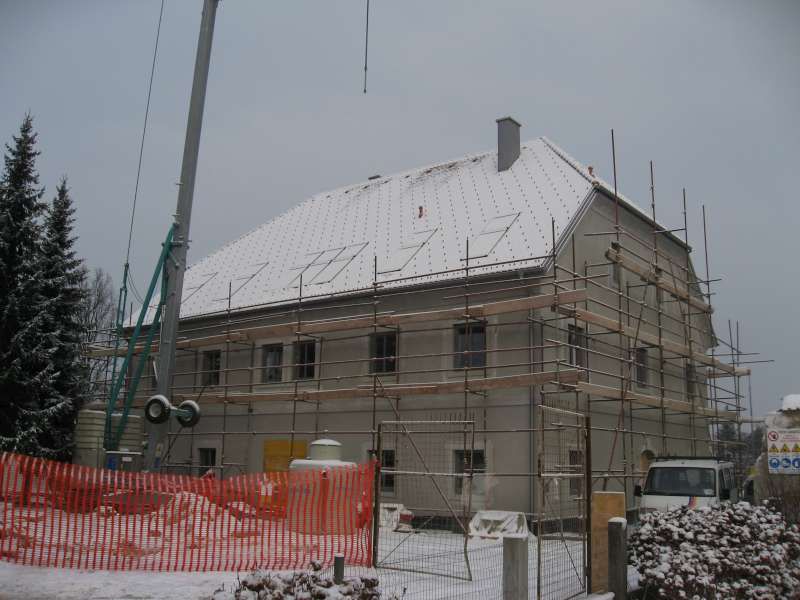

V teh tednih je bila intenzivnost del na objektu glede na prejšnje mesece bistveno manjša. Glavni vzrok so bili božično-novoletni prazniki pa tudi izjemen mraz, ki je pritisnil takoj po novem letu. Kot zanimivost: najnižja izmerjena temperatura v Polju je bila 9. januarja 2009 ob 8h zjutraj kar –15,6° C, pri tleh celo –17,7° C. Pod lediščem je temperatura vztrajala od 26. 12. 08 do 15. 1. 09. Urno povprečje v tem času je znašalo kar –5,6°C, snega pa se je nabralo za 18 cm. Da ne bi prišlo do presenečenj, je izvajalec objekt ves ta čas toplozračno ogreval, kar je pripomoglo tudi k sušenju notranjosti. Po praznikih so se izvajalci tako lahko že lotili finalne izravnave sten v posameznih prostorih. Malce ironično, pa vendar so v najhujšem mrazu in v dneh, ko je pol Evrope zaradi spora med Ukrajino in Rusijo ostalo brez ruskega zemeljskega plina, izvedli priklop objekta na zemeljski plin. Hkrati se v teh zadnjih dneh, ko nastaja to poročilo, pripravlja tudi povezava plinskega kotla s preostalo instalacijo, tako da bo mogoče ob montaži radiatorjev ogrevati tudi že s plinom. Vendar pa, kot bi že v fazi projektiranja slutili, ima novo župnišče po zgledu starega za vsak primer predvidenih nekaj kaminov in poleg plinskega in električnega tudi štedilnik na trda goriva. Hiša za vse čase torej.


23. februar - 29. marec 2009

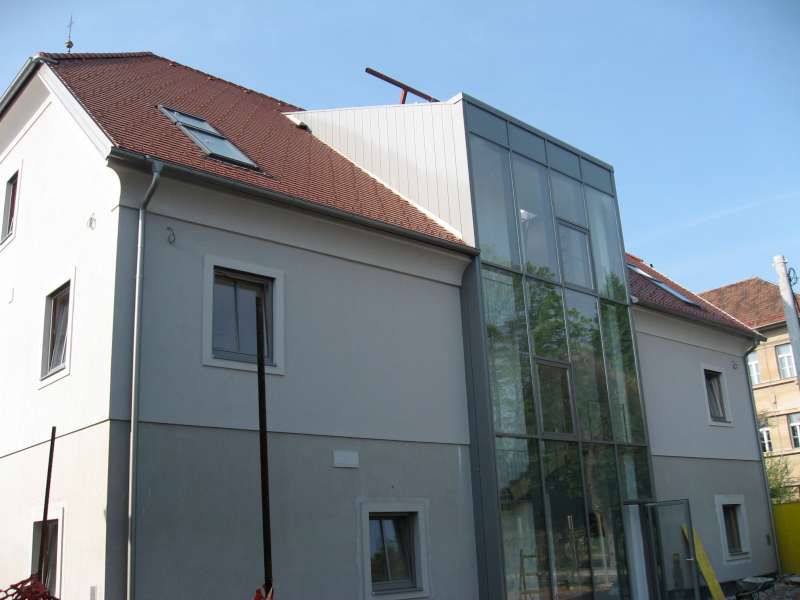

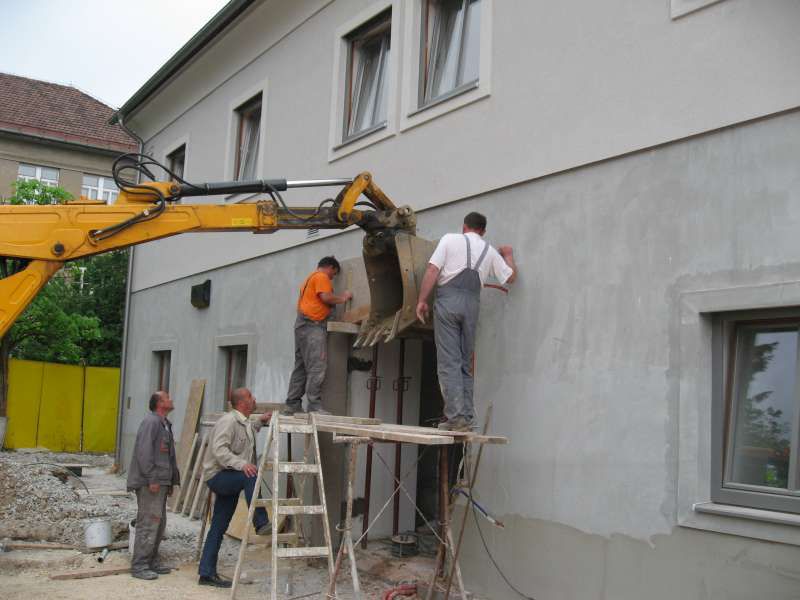

Dela na novem župnijskem domu se počasi bližajo začasnemu koncu. V preteklem mesecu je bil ravno ob zaključku redakcije zadnjega poročanja z objekta odstranjen žerjav, ki je krasil gradnjo vse od začetka zidave. V notranjosti so potekala intenzivna dela na stopnišču, ki je dobilo kamnito obleko in ograjo, pritlične sanitarije so dobile keramično oblogo, nekaj je bilo tudi še beljenja, električarji pa so si po vsem objektu prizadevali pravilno povezati vse električne napeljave. Rezultat slednjega so že delujoče vtičnice in stikala ter preizkusna svetila po nekaterih prostorih. Čakamo še na izdelavo glavnega vhodnega portala ter zaključek severne fasade. Ta bo pridobil še detajl, ki bo objektu dal svojski pečat. S tem pa bodo dela, kot že rečeno, po vsej verjetnosti začasno zaključena, saj trenutno razpoložljiva finančna sredstva ne bodo omogočila zaključka del in še manj vselitve letošnjo jesen. Kljub temu si bomo prizadevali, da bi, kolikor je mogoče, racionalno opravili kar največ del, ki nam jih bodo omogočila sprotna finančna sredstva in Božja previdnost.


30. marec - 26. april 2009

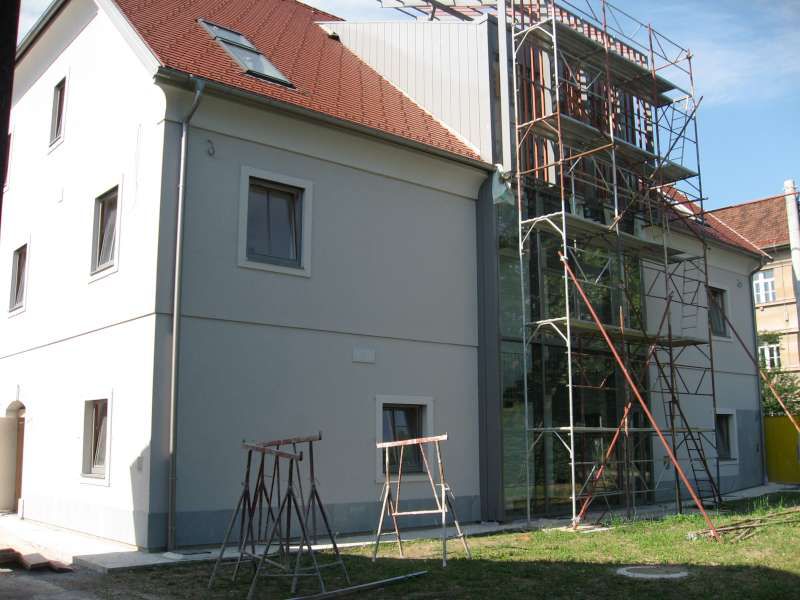

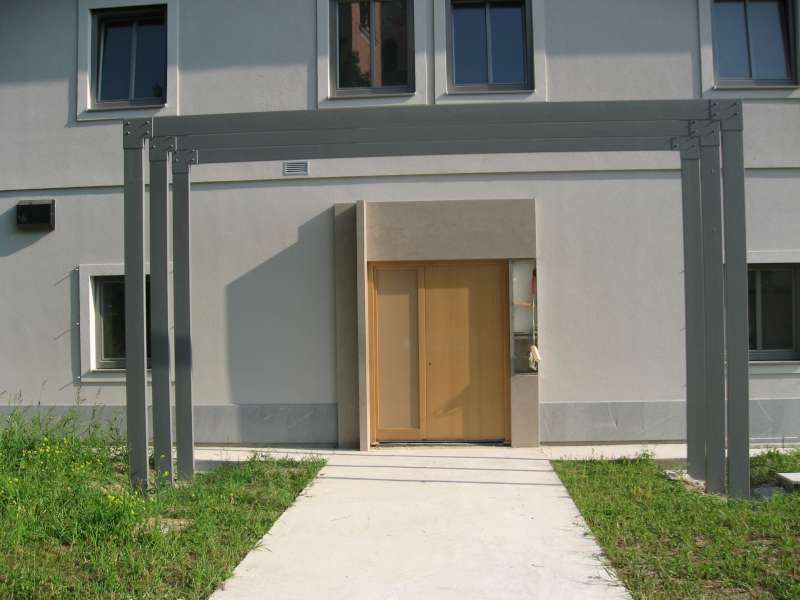

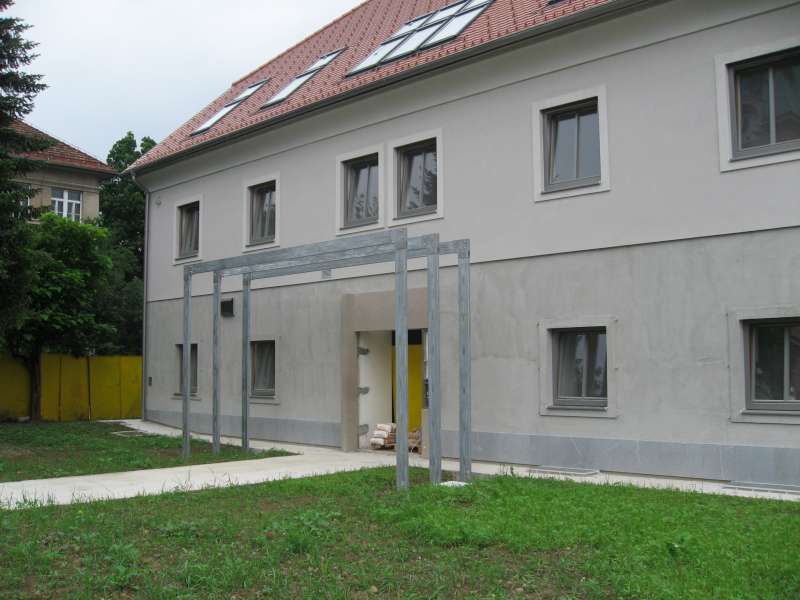

Bliža se obletnica začetka obnove župnišča. Ta bo 12. maja. Kljub vsesplošni krizi nam je uspel veliki met. Zdaj, ko so poleg gradbenega dvigala, ki so ga odstranili že pred mesecem, sredi velikega tedna umaknili še gradbene odre, je, če ne gledamo preveč od blizu, hiša na zunaj že skoraj gotova. Fasada od prvega nadstropja navzgor je že dobila končno podobo. Pripravlja se še dokončanje spodnjega dela. Počasi se bo nato lahko uredila tudi okolica. Znotraj so se namestila stikala, pobeljeno je bilo pritličje, končano stopnišče, zaključeni kamini. Še vedno čakamo na izdelavo glavnega vhodnega portala ter zaključek severne fasade katerega smo omenili že zadnjič. Dela znotraj objekta pa je še veliko. Parket, obrobe, vrata in seveda oprema.


27. april-31. maj 2009


Dela na novem župnišču so iz finančnih razlogov upočasnjena, kar je bilo tudi pričakovati. Sicer pa naglica pri vsaki kvalitetni gradnji nikoli ni dobrodošla. Tako zdajšnje relativno zatišje znotraj objekta omogoča nadaljnje sušenje zidov in tlakov, kar bo gotovo prispevalo h kvaliteti končne izdelave talnih oblog, ki zahtevajo suhe pode in zidove. Nekaj del je kljub vsemu teklo naprej. Podobo dobiva glavni vhod s portalom, ureja se okolica. Kot smo že zadnjič omenili, je v tem mesecu minilo eno leto od začetka našega skupnega projekta.


1. junij - 26.julij 2009


Zunanjščina župnišča se je v zadnjih dveh mesecih, juniju in juliju, še bolj »približala« svoji končni podobi, čeprav še ni čisto dokončna. S severne strani je viden že nekajkrat napovedan zaključek fasade, na južnem portalu se bohotijo kovinski nosilci za visečo stekleno streho pa tudi sama fasada je končno še v pritličju sredi julija dobila zaključno plast. Čakamo še na glavna vhodna vrata, ki so pri mojstru že v izdelavi, da bo objekt končno zaprt. Znotraj se bo še pred koncem poletja začel polagati parket, tako da bo objekt kmalu dokončno »pohoden« po vsej svoji kvadraturi. Nekaj usklajevanja je bilo še pri požarni steni, ki ločuje stopnišče od posameznih nadstropij, vendar računamo na to, da bo tudi to kmalu rešeno in stena postavljena. O poteku del vas bomo tudi v prihodnje sproti obveščali. Predvidoma bo jeseni organiziran tudi ogled objekta.


27. julij-16. avgust 2009


Kljub počitniškemu utripu dela na župnišču tečejo naprej. Znotraj so parketarska dela v polnem teku, do trenutka pisanja je bila položena že skoraj polovica površin, končana so tudi dela na ograji stopnic. Do konca meseca se pričakuje končanje del na požarni steni stopnišča, za katero je bilo potrebnih kar nekaj usklajevanj. Pričakujemo, da bodo mizarji v prvi polovici septembra namestili tudi že podboje notranjih vrat. Najopaznejša za vse, ki ste konec julija in v začetku avgusta po maši ali ob sprehodu mimo vrgli še pogled na nov župnijski dom, pa so gotovo glavna vhodna vrata. Čeprav še niso povsem dokončana, so pri nekaterih sprožila začudenje. Marsikdo je pričakoval bogato okrašeno oz. izrezljano površino, kakršno smo vajeni s cerkvenih vrat, pa je ob pogledu na gladko površino vrat ostal kar malo razočaran. Vendar: vrata so nastala v kontekstu celostne zunanje podobe, ki združuje preteklost in sodobnost ter prihodnost. Poskušajo se zliti s sodobno zasnovanim portalom in ta hip še nedokončanim nadstreškom, ki bo z visečo stekleno streho dal svoj pečat na brezčasno, pa vendar več kot dvesto let staro zunanjo obliko objekta. Z dokončanjem, to je z namestitvijo vratnega stekla na manjšem levem krilu vrat, kljuke in nerjavne obrobe na desni strani, kjer bosta našla prostor tudi nabiralnik in zvonec, bodo gotovo pridobila domačnost in bomo skoznje radi stopali. Ob tej priložnosti se zahvaljujem mizarstvu Peklaj za mojstrsko izdelavo vrat.


17. avgust - 27. september 2009


V minulem mesecu so parketarji dokončali polaganje in brušenje parketa. V dneh, ko nastaja poročilo, so že začeli lakirati prve površine. Mizarji so v pritličju in 1. nadstropju namestili podboje z vrati razen protipožarnih, ki so še v delu. Postavljena je bila protipožarna stena iz aluminija, ki se v teh dneh zaključuje z vstavljanjem stekel. V okna so bila nameščena senčila. V kratkem pričakujemo tudi montažo steklenih nadstreškov nad glavnim in stranskima vhodoma. Tako se tako imenovana ”umazana” dela počasi bližajo koncu. V pozni jeseni bi radi dela nadaljevali do te stopnje, da bi lahko objekt tehnično prevzeli. Seveda bo treba za izvedena dela poravnati še račune, zato tudi v prihodnje računam na vašo pomoč in podporo. Morda bi na tem mestu odgovorili tudi na vprašanje, ki se večkrat zastavlja, kdaj predvidevamo vrnitev oz. vselitev nazaj v župnišče. Zagotovo to ne bo pred poletjem 2010, saj bo v objektu treba še marsikaj postoriti in hišo seveda tudi opremiti.


28. september-1. november 2009


V tem mesecu so bila v fazi zaključevanja nekatera že prej začeta dela. Parket je dobil še drugo plast laka, zaradi česar nekaj časa drugih del znotraj objekta skorajda ni bilo. Kljub vsemu so se nato konec meseca dokončala še zadnja dela na ogrevalnem sistemu, ki so morala čakati na zaključek drugih del. Ravno v tem tednu dokončno ponovno nameščajo radiatorje, ki so jih zaradi beljenja in polaganja parketa morali začasno odstraniti, zaključila se je tudi kotlovnica, ki je še čakala na izoliranje cevovodov. Tudi na notranjem stopnišču so se izvajali zadnji detajli: polaganje cokla in drobni zaključki na protipožarni steni. Zunaj ste morda vsi opazili nove steklene nadstreške, ki te dni dobivajo še zadnje končne dodatke. Sicer pa se trudimo, da bi objekt čimprej pripravili na tehnični pregled, potem pa bi lahko počasi začeli tudi notranje opremljanje, kolikor bodo pač dopuščala tekoča denarna sredstva. Nekaj utrinkov o zdajšnjem notranjem videzu je mogoče videti tudi na panoju, ki smo ga v cerkvi predstavili že na žegnanjsko nedeljo.


2.-29. november 2009


Tudi v tem mesecu smo nadaljevali zaključevanje del, ki jih kar ni konec. Pa vendar; zaključile so se stopnice v mansardi, zaključila so se vrata v mansardi, izdelale so se predelne stene v pritličnih sanitarijah, nekaj vrat v pritličju je dobilo še steklena okna, nekaj kozmetičnih popravkov je bilo potrebnih še na vhodnih vratih, montirali so se ročaji, ponovno so napolnili tudi sistem ogrevanja, ki je sedaj dobil še nameščene konvektorje za ogrevanje in hlajenje v pritličju. V zadnjih dneh novembra ali prvih dneh decembra se pričakuje še montaža ograje na mansardnem podestu, na mestih, kjer so se okoli župnišča izvedli prekopi za nove komunalne vode, pa se bo pokrpal asfalt. Kmalu pa se bo tudi spet zakadilo iz dimnika, da bo mogoče nadaljevati temperiranje in delno tudi nadaljnje sušenje objekta. Skratka, kot smo že nekajkrat zapisali: radi bi se čimprej dokopali do tehničnega pregleda.


30. november - 27. december 2009

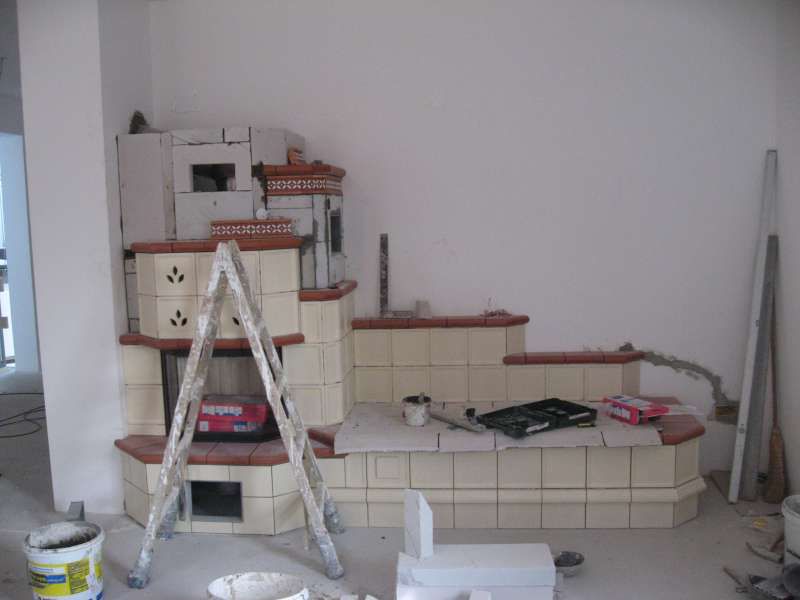

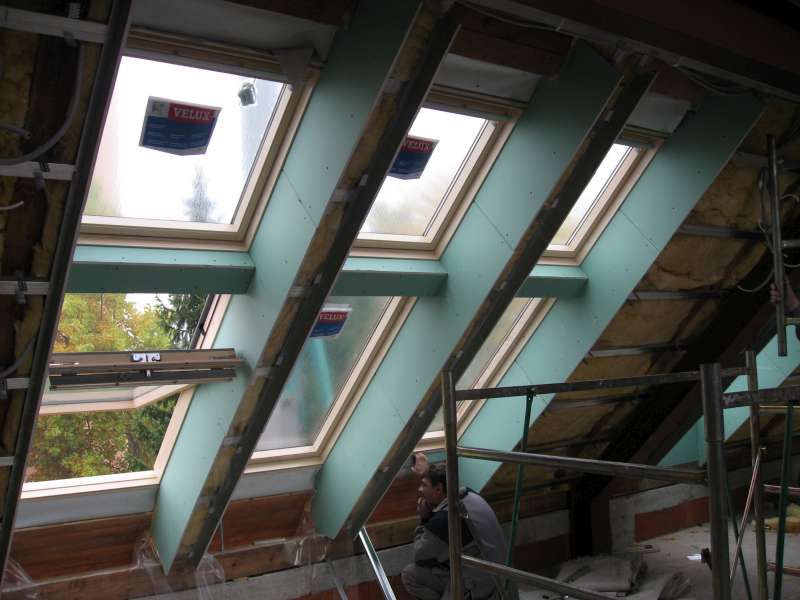

Z »drobnimi« deli pri gradnji župnijskega doma smo nadaljevali tudi decembra. Izbrane so bile luči za mansardo, ki naj bi se v kratkem tudi namestile, odpravljale so se razne pomanjkljivosti, ki smo jih našli ob večkratnih pregledih doslej dokončanih del. Drobnih zaključnih del so bili deležni tudi kamini. Izdelana je tudi že ograja podesta za mansardo, ki bo verjetno še do konca leta tudi nameščena. Zunaj pred župniščem smo podrli tri že kar visoke smreke, ki bodo letošnje praznike krasile našo cerkev. Za posek smo se odločili, ker so bile že precej visoke in na spodnjem delu kar malo neugledne. Smreke bomo nadomestili z novim drevjem, eno od dreves bo gotovo tudi smreka ali jelka. Ob tem še enkrat zahvala vsem, ki ste z nakupom adventnih venčkov, prazničnih voščilnic in pisemskih znamk podprli naš skupni projekt.


28. december 2009-31. januar 2010

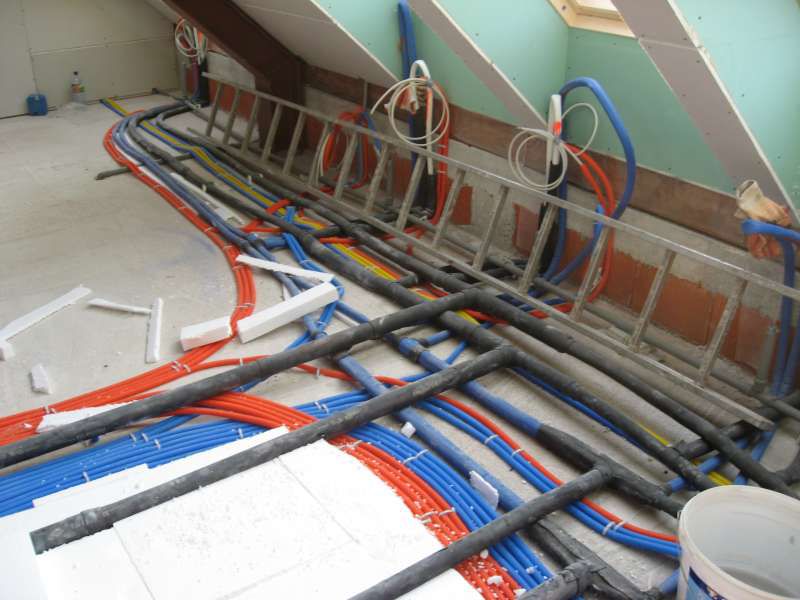

Prvi mesec novega leta so glavnino dela opravljali električarji, ki so začeli z nameščanjem luči, vezavo stikal in napeljavo ter vezavo vodnikov preostalih električnih razvodov in priključkov. Konec meseca so tudi vodovodni instalaterji začeli nameščati sanitarno keramiko in armature po sanitarijah in v kuhinji. V mansardi se je namestila tudi ograja. Glede na vztrajno zimo je bilo tudi mogoče preveriti učinkovitost delovanja sistema ogrevanja. Sistem deluje po pričakovanjih in je tudi zaradi toplotne izolacije objekta pričakovano varčen.


1. - 28. februar 2010

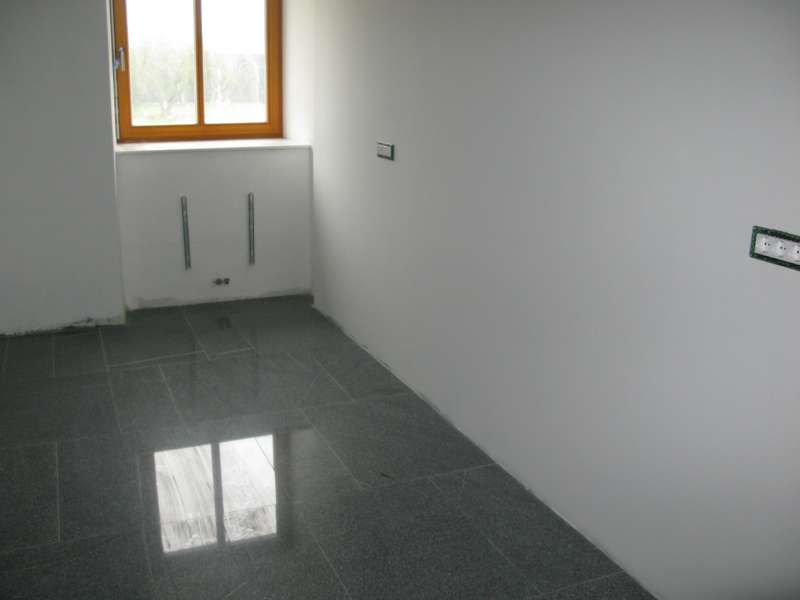

Ta mesec so se tudi elektrikarji približali koncu svojega dela. Opravljeni so bili še določeni popravki pri vezavah, da se luči res vklapljajo, kot je bilo zamišljeno, da senzorji delujejo, kot je bilo predvideno, in podobno. V sanitarijah so inštalaterji dokončno namestili vse armature, tako da so vsi vodovodni elementi funkcionalni. Začeli smo tudi zbirati potrebno dokumentacijo za tehnični pregled, ki ga pričakujemo sredi pomladi; ta pa je tudi že pred vrati.


1. - 28. marec 2010


Ta mesec smo med drugim tehnično usposobili tudi osebno dvigalo. Dobilo je telefonsko linijo, potrebno za klic v sili. Ta je bila urejena hkrati z drugimi šibkotočnimi instalacijami. Namestili so se potrebni gasilni aparati, izvajala so se tudi dela na varnostnem sistemu objekta. Poskusno je bilo zagnano tudi prezračevanje dvorane, prav tako sistem hlajenja. Projektanti pa medtem že pripravljajo dokumentacijo izvedenih del, potrebno za tehnični pregled.


29. marec do 2. maj 2010


Po tehnični usposobitvi dvigala prejšnji mesec smo ta mesec imeli še uspešen tehnični pregled in preizkus dvigala. V teh dneh se hiti še z zadnjimi preizkusi in nastavitvami posameznih naprav in instalacij, mansarda pa je dobila še drugo plast beleža. Projektanti so poskrbeli še za projekte izvedenih del, potrebnih za tehnični pregled, ki je predviden za mesec maj ali junij, kakor nam bo pač uspelo urediti vse velike malenkosti, ki se ob koncu del pojavljajo. Te dni mineva tudi dve leti od začetka gradnje.


3. - 30. maj 2010


V mesecu, ki je za nami, sta minili dve leti od začetka gradnje in točno na obletnico (12. maja 2010) je bil na upravni enoti vložen zahtevek za že večkrat omenjeni tehnični pregled. Hkrati so ta mesec občasno potekala še različna »kozmetična« dela. Nekaj je bilo še beljenja, namestile so se še preostale ključavnice in kljuke, začelo se je urejanje okolice in priprava na tlakovanje okoli hiše. Potekajo tudi pogovori o opremi za tehnično varovanje objekta. Nekaj zamude imamo še z dobavo konvektorjev za ogrevanje in hlajenja za mansardo, za katero smo se za dokončanje v tej fazi odločili šele bolj proti koncu, po temeljitem tehtanju financ. Vendar upamo, da bo tudi to končano v predvidenem roku. V začetku junija bomo zasadili zelenico na južni strani župnišča in v okolici zasejali travo. V poletnih mesecih bomo v okviru možnosti začeli postopno opremljati hišo.


1. junij-1. avgust 2010


V poletnih mesecih smo uredili okolico objekta, ki zdaj že kaže končno podobo, vključno z novo tablo za obvestila, ki ste jo gotovo opazili. Na upravno enoto smo vložili tudi zahtevek za tehnični pregled, za katerega je bil določen datum 4. avgust in ga že nestrpno pričakujemo. Dobavljeni so bili tudi manjkajoči konvektorji za hlajenje, ki so se montirali ravno ob zaključku tega pisanja. Po uspešno opravljenem tehničnem pregledu se bomo morali lotiti opremljanja prostorov, s čimer bo objekt šele resnično zaživel. Seveda pa brez vašega sodelovanja in izdatne pomoči vse to ne bo mogoče.

29. november - 24. december

Od obljubljenega v zadnjem poročilu nam je skoraj uspelo opremiti kuhinjo in kopalnici, opremljanje duhovnikovih sob pa bomo predvidoma nadaljevali v mesecu januarju. Le nekaj dni pred božičem pa je župnišče v pritličju in prvem nadstropju dobilo tudi zavese. Počasi se tako ustvarjajo možnosti za preselitev v obnovljeno župnišče. Tiha želja, da bi se to zgodilo še do konca iztekajočega se leta, se ni uresničila. Upamo in želimo si, da bi se to uresničilo do velike noči oz. pred veliko nočjo.




Prenos svete maše

Prenos svete maše je vsako nedeljo ob 8.00.



Župnija Polje

Župnija Ljubljana Polje
Zadobrovška cesta 6,
1260 Ljubljana Polje
T: +386 (0)1 529 22 33
E: info@zupnija-ljpolje.si
TRR: SI56 0430 2000 3170 429
Nova KBM banka

Uradne ure
ponedeljek,: 19.30 - 20.00
torek, četrtek: 7.30 - 8.00 in 19.30 - 20.00
sreda, petek in prazniki: ni uradnih ur

Duhovnika
Janez Bernot, župnik
Jožef Drolc, duhovni pomočnik

Maše
torek, četrtek: 7.00, 19.00
ponedeljek, sreda, petek, sobota: 19.00
nedelje in prazniki: 8.00, 10.00, 19.00
nezapovedani prazniki: 9.00, 19.00

Župnijska Karitas
E: karitas@zupnija-ljpolje.si
TRR Karitas: NLB 02054-0253243567

Knjižnica
nedelja: 9.00 - 10.00
E: knjiznica@zupnija-ljpolje.si
